Стінові та дахові панелі, виготовлені на сучасному заводі, монтуються швидко і є основою високопродуктивної оболонки будівлі. Чи підходить панелізація для вашого наступного проєкту?

У цій статті розглядаються переваги та недоліки будівництва поза майданчиком на прикладі високопродуктивного будинку в південній Новій Англії. Для проєкту використовувалися попередньо виготовлені панелі з соломи від виробника Croft (штат Мен), що допомогло досягти стандартів пасивного будинку, зменшити вуглецевий слід та спиратися на місцеві матеріали.
На основі власного досвіду, будівельник Бен Боджі пояснює, як заводські панелі можуть прискорити будівництво, покращити захист від погодних умов та спростити герметизацію, особливо в суворих зимових умовах. Водночас, стаття досліджує додаткові витрати, логістичні виклики та ретельне планування, необхідні для будівництва поза майданчиком, стверджуючи, що хоча цей підхід має очевидні переваги, він не обов’язково є найкращим вибором для кожного індивідуального житлового проєкту.
Будівництво поза майданчиком
Термін “будівництво поза майданчиком” (off-site construction) — це відносно новий загальний термін для різноманітних способів будівництва будинків у майстернях та на заводах. Він охоплює широкий спектр панельних конструкцій, найпростіші з яких доставляються на об’єкт у вигляді стінових конструкцій, зібраних на місці (stick-framed walls), з обшивкою ззовні. Інші поставляються значно повнішими — з вологозахисним бар’єром (WRB) зовні, встановленими вікнами, навіть з ізоляцією в порожнинах та гіпсокартоном зсередини.
Ця категорія включає заводські панелі для підлоги та даху, конструкційні ізольовані панелі (SIP) та панелі з масивної деревини (CLT), а також модульні конструкції. Способи будівництва поза майданчиком часто мало відрізняються від тих, що використовуються на майданчику, але роботи виконуються в приміщенні, а панелі або модулі доставляються на об’єкт вантажівкою.
Власники цього будинку в південній Новій Англії мали амбітні цілі: досягти стандарту пасивного будинку, мінімізувати вуглецевий слід та, де це можливо, використовувати місцеві матеріали. 20-дюймові стінові та дахові панелі є конструкційними та ізольовані соломою до рівня приблизно R-70, згідно з виробником Croft.
Існують мало достовірних даних щодо значення R-value (теплового опору) соломи як ізоляції; більшість джерел вказують на значення близько R-1,2–R-1,7 на дюйм. У Croft стверджують, що їхні панелі з соломою були протестовані двома лабораторіями відповідно до стандарту ASTM C518 для теплопередачі, і результати показали середнє значення R-3,5 на дюйм. Оскільки солома поглинає вуглець, ці панелі допомагають досягти мети будівництва з низьким вуглецевим слідом. Завдяки таким високим показникам ізоляції вони допоможуть проєкту досягти низьких енергетичних навантажень, необхідних для відповідності стандарту пасивного будинку.
Будівництво поза майданчиком має свої переваги та недоліки, але нам не довелося зважувати їх у цьому проєкті; власники вже визначилися з панелями Croft, коли найняли нашу компанію, BPC Green Builders. Насправді, ці клієнти звернулися до нас добре поінформованими, з багатьма ідеями щодо свого будинку.
Хоча вони дали нам дозвіл “вбити їхніх улюбленців” (відмовитися від деяких ідей), моїм основним аргументом проти використання панелей Croft була вартість. Моя оцінка показала, що вони могли б заощадити багато грошей (і досягти своїх інших цілей) за допомогою будинку, побудованого на майданчику. Але вартість їх не відлякала. Вони були готові відмовитися від деяких більш дорогих оздоблювальних опцій, щоб зберегти солом’яні панелі в бюджеті, тому що вірили в потенціал продукту та процесу. Можливо, це було правильне рішення для цього проєкту та їхніх цілей. Але перш ніж заглиблюватися в те, як працює процес панелізації, варто зрозуміти переваги та недоліки.

За чи проти будівництва поза майданчиком
Незважаючи на безліч способів будівництва будинку або його частин на заводі, прихильники будівництва поза майданчиком хочуть, щоб ви знали про наступні переваги: контроль якості, ефективність використання ресурсів, швидкість та вартість.
Щодо контролю якості, на заводі можна досягти всього того, що можливо і на майданчику. Не має значення, де виконується робота, увага до деталей — це відповідальність будівельника та ремісників. Але також справедливо, що легше контролювати якість, працюючи в чистій, кліматично контрольованій майстерні, ніж стоячи в багнюці, на драбині, або під час дощу.
Будівництво поза майданчиком також зменшує ризик пошкодження, впливу погодних умов, біологічного росту, викривлення та розтріскування матеріалів, а також інших проблем, які часто виникають на будівельному майданчику до того, як будівля буде захищена від негоди та кондиціонована, або до того, як матеріали, що потребують захисту від УФ-випромінювання, будуть накриті. Наприклад, більшість вологозахисних бар’єрів, покрівельних підкладок та стрічок для гідроізоляції слід залишати відкритими не більше кількох місяців, незважаючи на дозволи виробників.
На жаль, за моїм досвідом, заводські компоненти часто прибувають на об’єкт у поганому стані. Croft та кілька інших невеликих виробників, з якими я працював, є винятками, постачаючи добре виготовлені та деталізовані панелі. Ці панелі прибули з Siga Majvest як зовнішнім вологозахисним бар’єром та повітряним бар’єром, і Siga Majrex зсередини для контролю повітря та пари.
Тим не менш, нам довелося розбиратися з деякими проблемами якості, включаючи вигнуту панель та іншу, яка не лягала рівно. Так само, як і в будинку, побудованому на майданчику, чим довше панелі або модулі піддаються впливу погодних умов, тим більше ці матеріали можуть деградувати.
Існує кілька способів поглянути на ефективність використання ресурсів. Перший — це дизайн будівлі, але це не є властивим для будівництва поза майданчиком. Ми можемо спроєктувати будь-який будинок так, щоб мінімізувати відходи, використовуючи оптимізовану каркасну конструкцію, яка включає деталі, такі як крок стійок 24 дюйми, та проєктування стін і дахів з кроком 16 або 24 дюйми, щоб не марнувати листові матеріали.
Потенційна перевага будівництва поза майданчиком виникає, коли є відходи. Фабрики можуть бути організовані зі спеціальним сховищем для обрізків, а працівники можуть бути навчені брати звідти короткий брусок замість того, щоб вирізати його з цілої дошки. Знову ж таки, сумлінний будівельник може досягти такого рівня ефективності використання ресурсів на майданчику. Це просто вимагає наміру не бути марнотратним, незалежно від того, де ви будуєте.

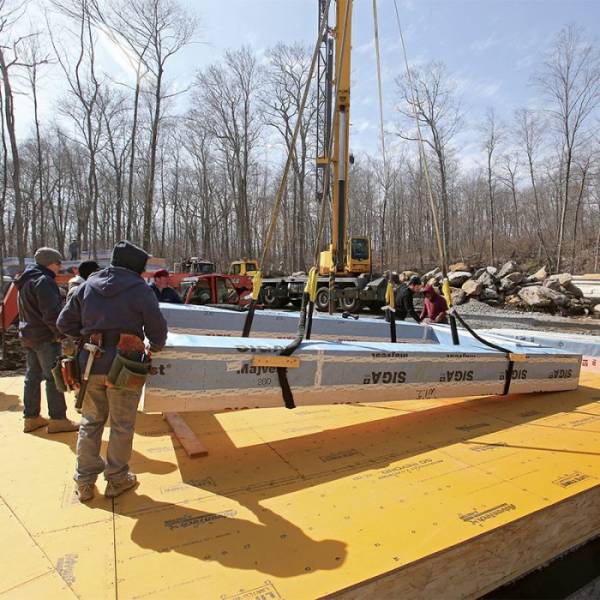

Ми встановили стінові та дахові панелі в цьому проєкті приблизно за два з половиною тижні, посеред зими, з кількома незначними затримками через погоду. Цей термін також включав каркасну конструкцію підлоги та один-два дні резерву, щоб переконатися, що ми готові до поставок. Реально, монтаж був ще коротшим. Якби ми будували будинок на майданчику, це зайняло б, ймовірно, шість-вісім тижнів, щоб будівлю захистити від негоди. В таку пору року, хто знає, як часто погода зупиняла б нас або сповільнювала? Отже, роботи на майданчику можуть відбуватися неймовірно швидко, коли ви обираєте певний тип будівництва поза майданчиком. Швидкість — це реальна перевага, особливо в ті пори року, коли погода менш сприятлива або передбачувана.

І пам’ятайте, два тижні, які знадобилися для встановлення панелей даху та стін у цьому проєкті, завершилися не лише каркасом стін і даху, а й повністю готовою оболонкою: ізоляція на місці, вологозахисний бар’єр та рейки для вентильованого фасаду ззовні, внутрішній повітряний бар’єр та пароізоляційний шар, а також горизонтальні рейки, що створюють вбудовану сервісну порожнину за гіпсокартоном. Ми могли б відразу почати встановлювати вікна, двері, сайдинг та оздоблення зовні, а також розпочати внутрішні інженерні роботи.
Коли йдеться про індивідуальні будинки, мій досвід показує, що будівництво поза майданчиком не має жодної цінової переваги. Просто дорожче купувати та встановлювати ці панелі, ніж зводити еквівалентні стіни на місці. Згідно з моїми оцінками, так було і в цьому проєкті, хоча ми мінімізували збільшення витрат, залучивши місцеву бригаду для монтажу.
Витрати ще вищі, коли фабрика надсилає бригаду для монтажу, що часто вимагає їхньої подорожі та проживання у вашому районі протягом усього терміну монтажу. Але мій досвід з вищими витратами може бути не універсальним. У Croft стверджують, що в їхньому регіоні вони часто зменшують витрати будівельника на обсяг робіт, у яких вони беруть участь, на 15-20%.
Деякі мої колеги, які працюють над проєктами серійного будівництва та багатоквартирних будинків, виявляють, що за умови масштабування та потреби в повторюваних панелях або модулях, будівництво поза майданчиком забезпечує достатню ефективність, що робить його більш доступним способом будівництва. Тим не менш, ми зараз працюємо над ще одним проєктом — модульним будинком — і наш досвід такий самий: ми могли б звести його на майданчику дешевше.
Зрештою, є свої плюси та мінуси в обох типах будівництва, і проєктування та будівництво високоякісного будинку вимагає досвідченої та сумлінної команди, незалежно від того, чи зводиться він у кліматично контрольованій майстерні, чи на відкритому повітрі холодною новоанглійською зимою. Мій досвід може не відображати загальну картину галузі, яка сильно відрізняється в різних частинах країни, тому зважте плюси, мінуси та витрати для себе, розглядаючи проєкт із застосуванням будівництва поза майданчиком.

Особливості попереднього проєктування
У проєктах будівництва поза майданчиком критично важливо залучити всю команду проєкту якомога раніше; це стосується будь-якого високопродуктивного будинку, особливо при використанні нових конструкцій або матеріалів. У цьому проєкті ми працювали з Тamа Architecture та нашою звичайною бригадою каркасників, JK Custom Carpentry. Ми знали, що вони будуть компетентними та зацікавленими спробувати щось нове. Ми мали добрий досвід встановлення цих панелей, але все ж таки є певні нюанси щодо етапу попереднього проєктування.
По-перше, ви витратите більше часу на етап попереднього проєктування, щоб отримати вигоди від будівництва поза майданчиком. Хоча ніколи не ідеально починати будівництво до завершення проєктів, у проєкті зі зведенням каркаса на місці ви можете вносити зміни до деталей до дня початку каркасних робіт. І правда полягає в тому, що в проєктах, побудованих на майданчику, будівельники часто переносять двері, вікна чи внутрішні перегородки “на льоту”, або навіть після монтажу, коли хтось усвідомлює, що креслення були неправильними, або коли власник оглядає об’єкт і вирішує, що йому щось не подобається.
Цього не станеться в такому проєкті. Перенесення віконного отвору в цих стінах буде дуже дорогим. Це має спонукати команду проєктування завершити свою роботу над деталями задовго до відправлення креслень на завод. В ідеальному світі, саме так має відбуватися все попереднє проєктування, але це не завжди реальність, тому це те, що слід особливо враховувати при будівництві поза майданчиком.
Після того, як креслення надійдуть до заводської команди, і ви отримаєте дату доставки, ваше завдання — підготувати об’єкт і бути готовим до дня монтажу. Фабрики не будуть зберігати ваші панелі чи компоненти, тому що ви ще не готові їх прийняти — принаймні, без додаткової плати. Тому важливо або бути впевненим, що ви будете готові до доставки, або переконатися, що плата за зберігання закладена у ваш бюджет.

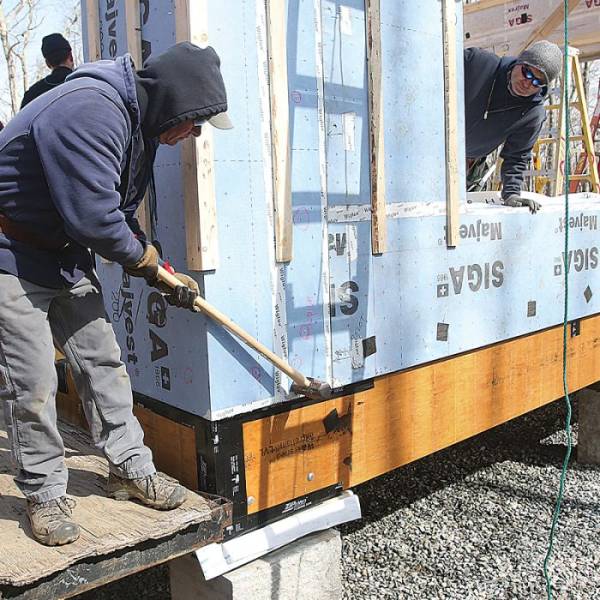

Фундамент має бути збудований, а в разі такого проєкту, система першого поверху — зведена до дня доставки. Знову ж таки, пам’ятайте, що з панельними або модульными проєктами дуже мало простору для маневру. Фундамент і каркас підлоги повинні бути точними.
Вам також потрібно буде переконатися, що майданчик готовий до великих вантажівок. Хоча ми були повністю обізнані з обмеженнями доступу на цьому об’єкті та повідомили Croft, що 52-футовий трейлер не зможе дістатися до будинку, саме з таким прибула перша доставка. Один із поворотів на під’їзді був занадто вузьким для великої машини, але ми були достатньо мудрі, щоб попросити нашого екскаваторника бути на місці для першої доставки панелей, і він зміг розширити поворот і пропустити вантажівку.

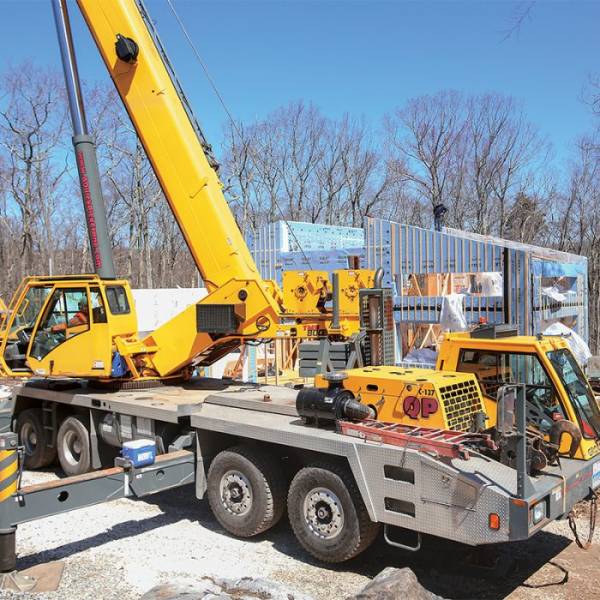

Нарешті, вам потрібно визначити, яке обладнання потрібне для встановлення панелей. На більшості проєктів це кран. Вимоги до розміру крана залежатимуть від ваги панелей, яку надасть фабрика. У Croft фактично написали вагу на кожній панелі, що ви можете побачити на фотографіях. Це також дозволяє інспектору Phius перевірити кількість ізоляції в них, оскільки вага дорівнює щільності, що для соломи перекладається в R-value. Вам ця інформація знадобиться для кранової компанії задовго до доставки.
У таких проєктах, як цей, я віддаю перевагу оцінці плану майданчика разом із крановою компанією, щоб переконатися, що є достатньо місця для крана між вантажівкою та будівлею, з достатнім простором для розвороту стріли. Це важливо, оскільки крановій компанії потрібно знати не лише вагу панелей для визначення розміру обладнання, але й відстань, на яку кран повинен дотягуватися.
Нарешті, щонайменше дві людини з монтажної бригади повинні вміти спілкуватися з оператором крана за допомогою стандартних сигналів рукою. Більшість операторів кранів знають сигнали OSHA, які легко знайти онлайн та вивчити. Також варто мати під рукою рації та каски.

Встановлення панелей — це просто
Окрім допомоги на етапі проєктування, Croft також прагнув забезпечити безпроблемне встановлення. Хоча ми залучили місцеву бригаду для встановлення панелей, компанія надіслала на об’єкт фахівця, який знав систему панелей. Він працював з нами безпосередньо і був дуже корисним, хоча крива навчання не є крутою для бригади досвідчених каркасників.

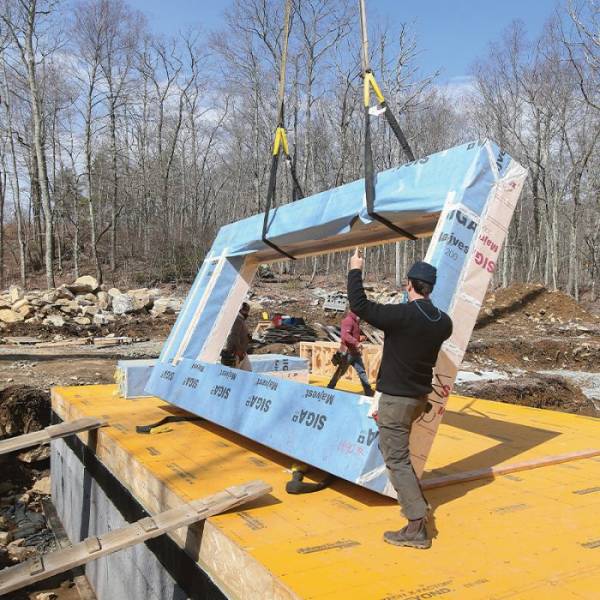

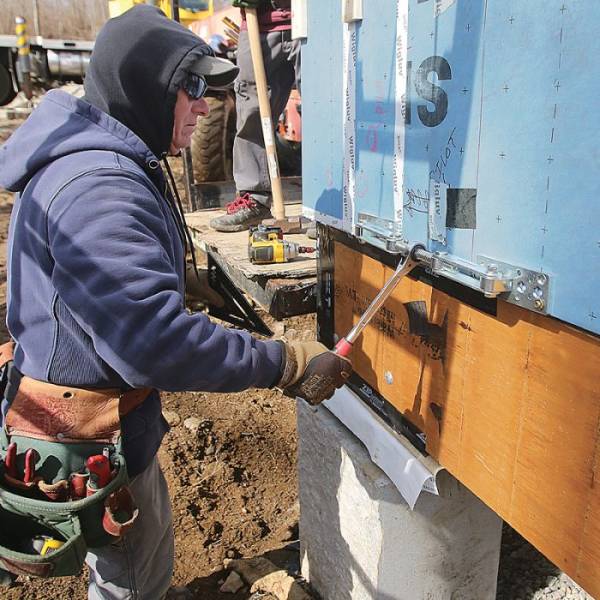

Панелі Croft постачалися з комбінацією ременів та гаків, тому нам не доводилося вирішувати, як їх піднімати, але це двоступеневий процес. Панелі оснащені для доставки та переміщення на рівну поверхню, де такелаж переналаштовується в положення для встановлення. Якщо у вас немає готової підлоги для виконання цієї роботи, як у нас, підготуйте рівну ділянку.

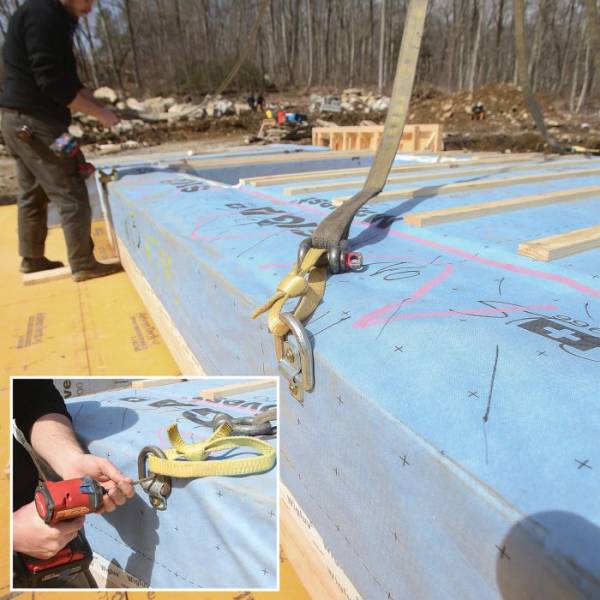

Коли оператор крана переміщував панелі на місце, ми коригували їхнє положення, іноді за допомогою важкого молота, і щільно стягували їх за допомогою інструментів Rothoblaas panel pullers. Це інструменти, подібні до талрепів, які вкручуються в панелі та затягуються для зведення їх разом або навіть розведення. (Я став досить прихильним до цього інструменту і знаходжу йому застосування в більшості проєктів каркасного будівництва).

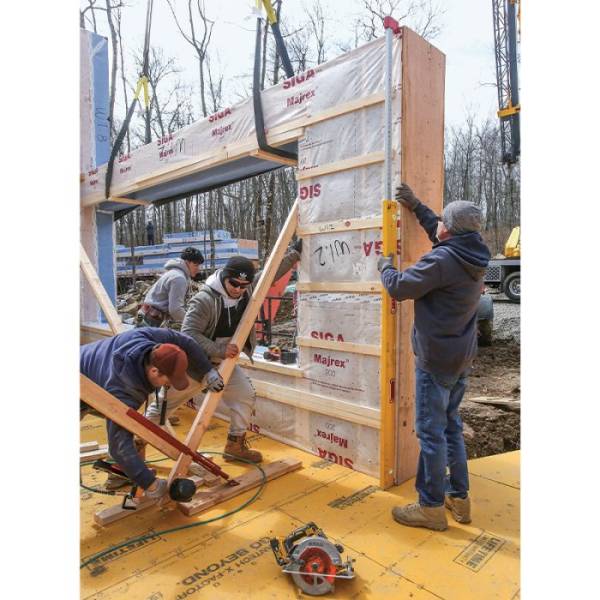

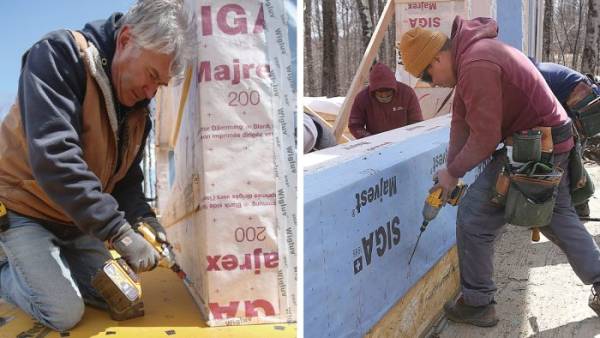

Панелі кріпилися до каркаса підлоги та одна до одної довгими конструкційними гвинтами GRK у місцях, позначених фахівцями Croft. Оскільки наша мета щодо герметичності в цьому проєкті була дуже важливою, ми попросили каркасну бригаду нарізати шматки гідроізоляційної стрічки для заклеювання отворів у WRB та повітряному бар’єрі під час закручування гвинтів. Вирівнювання та розтяжка стін є стандартними для будь-якого каркасного проєкту, хоча з цими панелями не так багато вирівнювання.

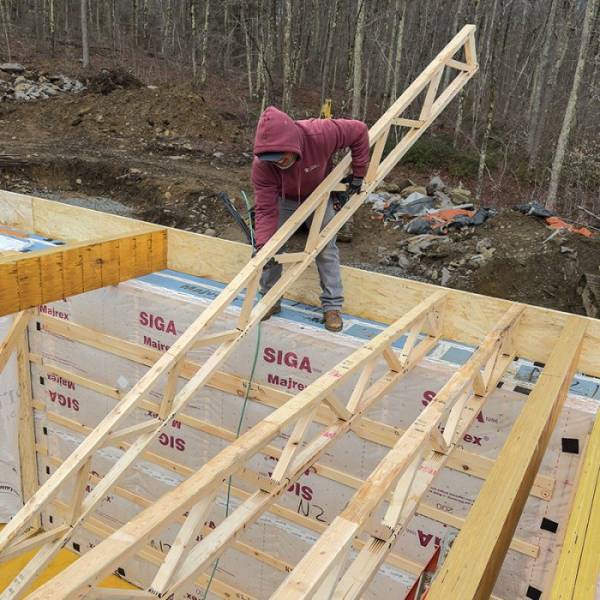

У цьому будинку є двоповерхові стіни, які були створені шляхом складання панелей одна на одну. Там, де є другий поверх, він був зведений за допомогою підлогових ферм та LVL, як завжди, на панелях першого поверху.
Як і в будь-якому будівельному проєкті, з панельними або модульными конструкціями можуть виникати проблеми. Наприклад, у цьому проєкті у нас була панель, яка не лежала рівно на чорновій підлозі, і тому верх панелі був нерівним. Нам довелося це виправити, перш ніж ми могли встановити панель зверху. Подумавши кілька варіантів, один із членів бригади запропонував використовувати інструмент для стягування панелей вертикально. Він закріпив його до панелі та до обв’язки балки і зміг притягнути панель щільно до чорнової підлоги, перш ніж закрутити конструкційні гвинти трохи глибше, щоб зафіксувати її.

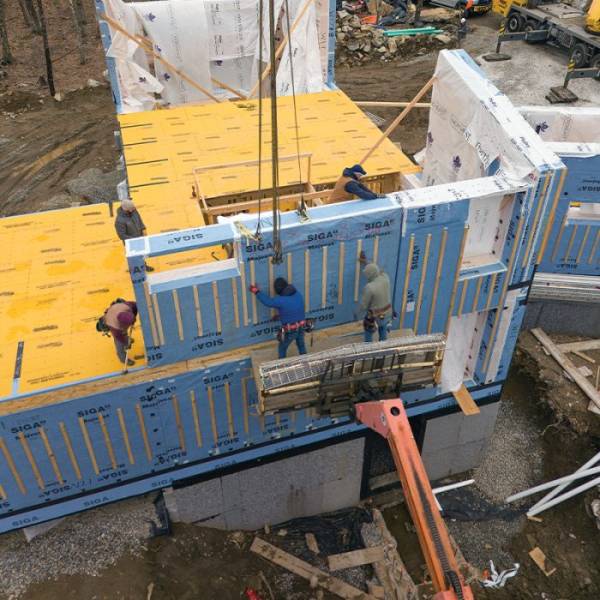

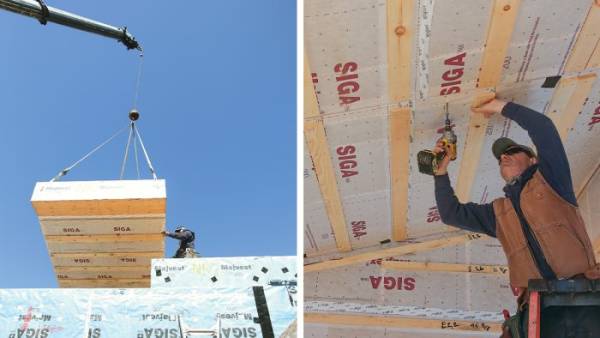

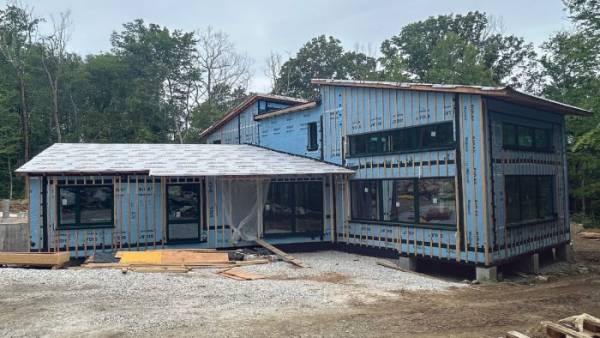

Панелі даху були встановлені так само, як і стінові панелі, і так само швидко, залишивши нам лише кілька деталей для доопрацювання перед переходом до наступних етапів будівництва. Як видно на фотографіях, панелі прибули на об’єкт з рейками для вентильованого фасаду, що не доходять до верху та низу стін, з двох причин. По-перше, наш інженер підтвердив, що, продовжуючи рейки від стіни до обв’язки балки та між поверхами, ми задовольнимо структурні вимоги для запобігання відриву. По-друге, це дозволило нам з’єднати повітряний бар’єр від стін до фундаменту, між складеними панелями та поверхами, а також від верху стін до даху. Безперервність є ключовою для герметизації, і цей будинок відповідав жорстким вимогам пасивного будинку, що йому і вдалося.

Кінцева думка
Будівництво поза майданчиком — це цікавий підхід до екологічного будівництва будинків, а продукція Croft є високоякісною і може бути гарним вибором для проєктів з відповідним бюджетом. Проте, я не думаю, що будівництво поза майданчиком готове до впровадження в масштабах, які могли б принести користь будівельній галузі в цілому. Подобається нам це чи ні, але ми стали дуже ефективними в будівництві легких каркасних дерев’яних конструкцій на майданчику.
— Бен Боджі — менеджер з виробництва та директор з комунікацій та освіти в BPC Green Builders у Ньютауні, Коннектикут. Фотографії Брайана Понтоліло та Андреса Саманієго, якщо не зазначено інше.
